Problemy realizacji kontraktu w centrach dużych miast

2021-04-27  |  01:00
Biuro prasowe

Centra dużych miast to potencjalna żyła złota dla Inwestorów. Puste działki, na których można wybudować nowy obiekt stanowią rzadkość i łakomy kąsek. Podobnie jest z obiektami przeznaczonymi do rewitalizacji i remontów. Jednak prowadzenie budowy w betonowym gąszczu nie należy do najprostszych zagadnień pod kątem organizacyjnym.



Miasteczko kontenerowe – typowe problemy z miejscem i lokalizacją

Na początku warto omówić temat tak zwanego zaplecza budowy – czyli miasteczka kontenerowego, gdzie znajdują się tymczasowe biura budowy oraz zaplecza socjalne dla pracowników nadzoru oraz fizycznych. O ile mówimy o nowo budowanych obiektach zazwyczaj znajdzie się trochę miejsca na działce inwestora, aby umieścić tam kontenery panelowe. W celu oszczędzenia miejsca, często ustawia się je piętrowo, jednak w zależności od technologii producenta, czy rodzaju montowanych kontenerów, można ustawić maksymalnie dwa lub trzy piętra. Fakt ten sprawia, że często nakładane są ograniczenia na ilość przysługujących podwykonawcom kontenerów, lub co gorsze – podwykonawcy, którzy przejmują front jako ostatni nie mają możliwości posiadania kontenera na terenie inwestycji, lecz gdzieś dalej, na przykład na innej działce Inwestora, oddalonej od budowy. Wspominam o tym, ze względu na fakt, że branża elektryczna, teletechniczna i automatyki z reguły są na końcu łańcucha produkcji podczas realizacji inwestycji.

Jeśli kwestia dotyczy przebudowy lub remontu obiektu istniejącego w zwartej zabudowie, problem zaplecza budowy staje się krytyczny, ale jest kilka rozwiązań. Po pierwsze można poszukać najbliższej, wolnej działki w okolicy i wydzierżawić teren w celu ustawienia kontenerów. Drugim rozwiązaniem jest wynajęcie lokalu usługowego / mieszkalnego w pobliżu budowy. Trzecie rozwiązanie, to zaadaptowanie pomieszczeń w remontowanym obiekcie do celów socjalnych. Dwa pierwsze rozwiązania wiążą się ze zwiększeniem kosztów budowy oraz koniecznością poświęcenia dodatkowego czasu na przemieszczenie się pomiędzy zapleczem, a placem budowy. Trzecie rozwiązanie natomiast jest najbardziej optymalne cenowo, ale nie zapewnia wysokiego komfortu pracownikom.

O ile pozwala na to sytuacja, jest jeszcze jedno rozwiązanie dla obu powyższych przypadków pozwalające na zwiększenie przestrzeni na zaplecze budowy, a jest to zajęcie pasa drogowego. Wymaga to złożenia wniosku do urzędu lokalnej gminy wraz z kompletem załączników, odpowiedź udzielana jest zazwyczaj w ciągu miesiąca. Stawka za zajęcia pasa drogowego określana jest uchwałą w dzienniku urzędowym danego województwa. Czasami zajęcie pasa ruchu może wymagać również zmiany organizacji ruchu, to zaś z kolei wymaga złożenia kolejnego wniosku, na którego rozpatrzenie czeka się zwykle do 1 miesiąca, w przypadkach szczególnie skomplikowanych – do 2 miesięcy.

Przestrzeń do magazynowania i składowania materiałów budowlanych

Po tym jak uda nam się już z sukcesem zapewnić sobie zaplecze socjalne, musimy pamiętać, by posiadać także przestrzeń do magazynowania i składowania materiałów budowlanych i/lub materiałów z rozbiórki oraz koniecznie miejsce na kontener (kontenery) do składowania odpadów budowlanych. Brak wystarczającej przestrzeni do składowania tychże materiałów może spowodować konieczność korzystania z własnego zaplecza magazynowego i dostarczanie materiałów we własnym zakresie, bądź też dzielenie dostaw na partie. To z kolei może wpływać na czasowe braki w zaopatrzeniu na budowie skutkujące opóźnieniem prac, a także zwiększenie kosztów transportu i logistyki.

Czas dostaw materiałów i pozwolenia na wjazd

Koniecznie trzeba wspomnieć również o kwestii dostaw wielkogabarytowych realizowanych za pomocą pojazdów ciężarowych. W naszym przypadku mogą to być bębny z kablami, wielosekcyjne rozdzielnice elektryczne. W kilkunastu polskich miastach obowiązuje zakaz wjazdu samochodów ciężarowych o określonym tonażu, w określonych przedziałach czasowych. Na przykładzie m. St. Warszawy, wjazd pojazdów o dopuszczalnej masie całkowitej powyżej 16 ton jest zakazany w godzinach 7.00 – 10.00 i 16.00 – 20.00. W celu umożliwienia wjazdu wyżej wymienionym samochodom w związku z prowadzoną działalnością wydawane są identyfikatory C-16 przez Zarząd Dróg Miejskich. Pozwolenie takie wydawane jest na okres od 3 miesięcy do 1 roku po złożeniu wniosku wraz z kompletem załączników, czas rozpatrywania to maksymalnie 30 dni. Planując większe dostawy należy mieć na uwadze ten fakt.

Rozładunek – kiedy i gdzie?

Innym utrudnieniem jeszcze oprócz samego zezwolenia na wjazd takiego samochodu jest jego rozładunek, który wymaga zarówno sporo miejsca, jak i czasu. Jednym z rozwiązań może być wyżej wymienione zajęcie pasa ruchu dla celów realizacji dostaw. W przypadku, gdy dostawy prowadzone są intensywnie w ciągu dnia w ruchliwych obszarach miejskich konieczne jest zatrudnienie osoby, która odpowiadać będzie za kierowanie ruchem pojazdów celem umożliwienia wjazdu i wyjazdu pojazdów dostawczych i zapewnienie bezpieczeństwa na drodze dla wszystkich uczestników ruchu. W przypadku gdy nie można zapewnić takich środków, trzeba planować duże dostawy w godzinach poza szczytem ruchu, w godzinach porannych lub nocnych. W przypadku, gdy nie można z przyczyn technicznych zorganizować dostaw nocnych, należy rozważyć opcję zajęcia pasa ruchu i / lub zmianę organizacji ruchu na drogach w okolicy inwestycji.

Co z głośnymi pracami w nocy?

Kolejnym sprawą, na którą należy zwrócić uwagę jest fakt prowadzenia prac w godzinach nocnych. W przypadku, gdy mamy do czynienia z budową, to każda jest realizowana na podstawie przepisów Prawa budowlanego, a co za tym idzie w oparciu o wydane zezwolenie na budowę. W takim zezwoleniu znajdują się zazwyczaj zalecenia w zakresie ochrony przed hałasem, między innymi zapis o konieczności prowadzenia prac wyłącznie w porze dziennej (o ile nie koliduje to z bezpieczeństwem). Zgodnie z art. 51 § 1 Kodeksu wykroczeń („Kto krzykiem, hałasem, alarmem lub innym wybrykiem zakłóca spokój, porządek publiczny, spoczynek nocny albo wywołuje zgorszenie w miejscu publicznym, podlega karze aresztu, ograniczenia wolności albo grzywny") Straż miejska lub policja ma prawo nałożyć mandat karny na kierownika budowy. W skrajnych przypadkach sprawa notorycznego zakłócania ciszy nocnej może zostać zgłoszona do nadzoru budowlanego. Zgodnie z Ustawa Prawo budowlane z dnia 7 lipca 1994 r. (Dz.U. z 2013 r., poz. 1409, z późn. zmianami), art. 93: "(...)Kto: „6) wykonuje roboty budowlane w sposób odbiegający od ustaleń i warunków określonych w przepisach, pozwoleniu na budowę lub rozbiórkę bądź w zgłoszeniu budowy lub rozbiórki, bądź istotnie odbiegający od zatwierdzonego projektu, podlega karze grzywny.” Co w przypadku, gdy inwestycja nie podlega pod pozwolenie na budowę, a prace można prowadzić tylko w nocy? W tej sytuacji nie możemy zostać ukarani grzywną przez nadzór budowlany, ale straż miejska i policja w dalszym ciągu mogą ukarać nas mandatem. Należy pamiętać, że prace głośne i uciążliwe powinno zakończyć się do godziny 22.00, a rozpoczynać najwcześniej o godzinie 6.00 rano.

Uwaga na istniejące sieci podziemne

Dość istotnym problemem podczas prowadzenia prac w mieście w zakresie robót ziemnych jest ogromne zagęszczenie sieci podziemnych w obszarze ulic i chodników w miejskich arteriach. Żeby unaocznić skalę problemu, załączam zrzut ekranu z mapy urzędu m. st. Warszawy z obszaru ronda Daszyńskiego. Mapa dostępna jest pod adresem http://mapa.um.warszawa.pl/ i pozwala na orientacyjne rozpoznanie stanu uzbrojenia okolic działki inwestora.



Realizacja nowej inwestycji niesie ze sobą często konieczność przeprowadzenia prac ziemnych w celu uzbrojenia działki w energię elektryczną, doprowadzenie od najbliższej podstacji energetycznej zasilania średniego napięcia oraz wykonania przyłącza telekomunikacyjnego. Może się to wiązać z pracami ziemnymi na odcinku kilkuset metrów.

Przystępując do prowadzenia prac należy mieć pewność, że nasze prace nie spowodują uszkodzenia istniejących instalacji i sieci podziemnych. W tym celu należy dysponować aktualną mapą geodezyjną, którą można otrzymać w biurze geodezji urzędu miasta. Przystępując już do prac ziemnych należy z kolei pamiętać o odpowiednim zabezpieczeniu wykopów, a sam obszar prac ziemnych powinien być odpowiednio oznakowany i wygrodzony.

Na koniec wypada wspomnieć o jeszcze jednej rzeczy, może przyziemnej i dla niektórych oczywistej – inwestycja w centrum miasta wiąże się z problemami z dojazdem do miejsca pracy ze względu na korki. Poruszając się samochodem należy też brać pod uwagę fakt, że parkowanie jest płatne, a bardzo często jest problem ze znalezieniem wolnego miejsca parkingowego.



Realizacja kontraktu w dużym mieście niesie ze sobą wiele problemów wynikających z zagęszczenia zabudowy, braku miejsca, presji czasu czy dużego ruchu. Skuteczne przeprowadzenie takiej inwestycji wymaga ogromnej wiedzy i doświadczenia. Przedsiębiorstwa bez wieloletniej praktyki w takich pracach mogą nie podołać złożoności problemu, a czasem nieprzewidywalności przebiegu kontraktu. Dlatego warto takie zadania powierzać profesjoalistom, których duża skala działania i długa lista skutecznie przeprowadzonych podobnych prac daje największą gwarancję powodzenia.



AUTOR: Maciej Sowiński - Kierownik projektu w SPIE Building Solutions



Artykuł powstał na bazie moich doświadczeń podczas realizacji kontraktów:

Zespół biurowo-usługowy Hala Koszyki, ulica Koszykowa 61/63/65 w Warszawie

Biblioteka Publiczna M. St. Warszawy Biblioteka Główna Województwa Mazowieckiego, ulica Koszykowa 26/28 w Warszawie.

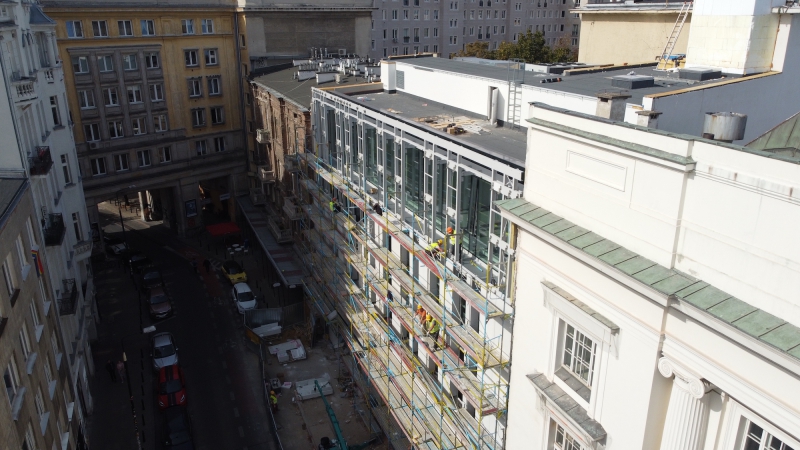

Na dołączonym zdjęciu: pas chodnika wygrodzony na potrzeby dźwigu i składowania materiałów – przy inwestycjach w centrach miast brak miejsca na rozładunek i składowanie materiałów jest typowy.

Fotografie dzięki uprzejmości mgr inż. Łukasza Krynickiego ze SPIE Building Solutions – pełniącego obowiązki kierownika robót elektrycznych podczas realizacji prac w obiekcie Biblioteka Publiczna M. St. Warszawy Biblioteka Główna Województwa Mazowieckiego.



Newseria nie ponosi odpowiedzialności za treści oraz inne materiały (np. infografiki, zdjęcia) przekazywane w „Biurze Prasowym”, których autorami są zarejestrowani użytkownicy tacy jak agencje PR, firmy czy instytucje państwowe.
Ostatnio dodane
komunikaty PR z wybranej przez Ciebie kategorii
Nieruchomości Cena i funkcjonalność - to decyduje o zakupie mikroapartamentów Biuro prasowe
2024-12-30 | 15:00

Cena i funkcjonalność - to decyduje o zakupie mikroapartamentów

Rosnące ceny mieszkań skłaniają wiele osób do wyboru mikroapartamentów jako przystępnej cenowo i funkcjonalnej alternatywy. Koszty ich zakupu i utrzymania są niższe, co czyni
Nieruchomości Jak wygląda rynek najmu w Krakowie?
2024-12-30 | 15:00

Jak wygląda rynek najmu w Krakowie?

Kraków nieustannie buduje swoją pozycję na rynku mieszkaniowym. Rosnące inwestycje, turystyczny urok i zwiększająca się liczba mieszkańców sprawiają, że zapotrzebowanie na
Nieruchomości Deweloperzy nie nadążają za popytem
2024-12-30 | 15:00

Deweloperzy nie nadążają za popytem

Mieszkania drożeją, a nowych powstaje rekordowo mało. W 2023 roku deweloperzy rozpoczęli budowę 114,5 tys. lokali – to najmniej od sześciu lat. Ceny za mkw. w Warszawie zdążyły

Kalendarium

Więcej ważnych informacji

NEWSERIA POLECA

Bezpieczeństwo najważniejsze dla pacjentów decydujących się na zabiegi korekty wad wzroku

Wady refrakcji, takie jak krótkowzroczność, astygmatyzm czy starczowzroczność, można skutecznie i trwale usunąć. Kwestii bezpieczeństwa zabiegów korekcji wad wzroku dotyczy najwięcej obaw pacjentów, którzy myślą o takim kroku. Tutaj z pomocą przychodzą certyfikaty spełnianych norm jakości, akredytacje poszczególnych placówek oraz potwierdzenie kwalifikacji lekarzy chirurgów.

Jedynka Newserii

Jedynka Newserii

Ochrona środowiska

Zamrożenie cen prądu do końca września br. Takie mechanizmy nie rozwiązują przyczyn problemu wysokich cen

Zgodnie z decyzją rządu zamrożenie cen energii dla gospodarstw domowych na poziomie 500 zł netto za 1 MWh zostało wydłużone do 30 września 2025 roku. Dzięki temu odbiorcy jeszcze przez co najmniej dziewięć miesięcy nie odczują  wzrostu rachunków za energię elektryczną. – Dopłaty jako sposób walki z wysokimi cenami energii nie są dobrym rozwiązaniem, bo one nie zlikwidują problemu. Znacznie prostszym rozwiązaniem byłby powrót do tańszych źródeł energii, w przypadku Polski takim tanim źródłem jest węgiel i elektrownia atomowa – ocenia europoseł z Konfederacji Marcin Sypniewski.

Prawo

Pracodawcy apelują o usprawnienie wydawania zezwoleń na pracę cudzoziemcom. Nowe regulacje tylko w części w tym pomogą

Projekt ustawy o warunkach dopuszczalności powierzania pracy cudzoziemcom na terytorium Polski został przyjęty w grudniu przez rząd i trafił już do Sejmu. Nowe przepisy zakładają pełną elektronizację wnioskowania i wydawania zezwoleń na pracę i rezygnację z testu rynku pracy. Niekoniecznie jednak oznacza to większą otwartość na pracowników z zagranicy. – To nie zmiana jakościowa, ale co najwyżej próba sanacji przeciążonego systemu – ocenia dr Michał Szypniewski z kancelarii BKB Baran Książek Bigaj.

IT i technologie

Centrum Implementacji Sztucznej Inteligencji ma wystartować w tym roku. Polskie wojsko coraz szerzej korzysta z tej technologii

– Opracowujemy koncepcję funkcjonowania Centrum Implementacji Sztucznej Inteligencji. Szkolimy też odpowiednio naszych inżynierów, współpracujemy z uczelniami wyższymi w tym aspekcie, aby mieć gotowy odpowiedni potencjał intelektualny – mówi gen. dyw. Karol Molenda, dowódca Komponentu Wojsk Obrony Cyberprzestrzeni. Nowa formacja będzie odpowiadać za opracowywanie i wdrażanie rozwiązań AI na potrzeby działań militarnych. Podobne instytucje są już powoływane przez inne kraje NATO.

Partner serwisu

Instytut Monitorowania Mediów

Szkolenia

Akademia Newserii

Akademia Newserii to projekt, w ramach którego najlepsi polscy dziennikarze biznesowi, giełdowi oraz lifestylowi, a  także szkoleniowcy z wieloletnim doświadczeniem dzielą się swoją wiedzą nt. pracy z mediami.
