Fotowoltaika na biurowcu – to się opłaca!
Panele fotowoltaiczne na budynkach biurowych stają się codzienną praktyką przedsiębiorstw, które w dobie wzrostu cen energii szukają szybkiego sposobu na redukcję kosztów utrzymania nieruchomości. Instalacja na biurowcu Pro Concept we Wrocławiu, którą oddano do użytku na początku 2022 roku, po pół roku przynosi inwestorom realne korzyści.
Pro Concept to budynek biurowo-usługowy klasy B+ o łącznej powierzchni użytkowej 4015,7 m², rozmieszczonej na czterech kondygnacjach. Został wybudowany w 2008 r. przy ulicy Wyścigowej, w południowej części Wrocławia. W 2021 roku właściciel obiektu zdecydował się na zamontowanie na kondygnacji dachu paneli fotowoltaicznych. – Nasza motywacja była prosta. Obserwując stale rosnące koszty utrzymania obiektu ze względu na podwyżki cen energii elektrycznej, postanowiliśmy postawić na produkcję własną – mówi Jacek Cząstkiewicz, pełnomocnik zarządu Pro Concept Sp. z o.o. – Nie była to decyzja prosta ze względu na to, że biurowiec Pro Concept posiada bardzo delikatną powłokę izolacyjną dachu. To cienka membrana, którą przy użyciu ostrych narzędzi łatwo uszkodzić. Naruszenie powłoki izolacyjnej z kolei mogłoby doprowadzić do zalania górnej kondygnacji budynku. Wybór wykonawcy, sposób montażu oraz profesjonalny i bezbłędny montaż miały dla nas w tych okolicznościach kluczowe znaczenie – dodaje.
Etap montażowy

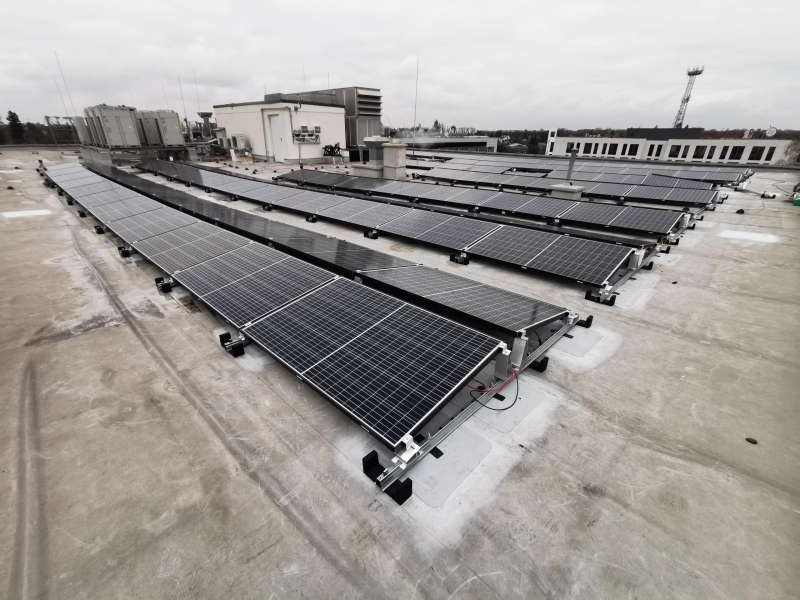

Ze względu na specyfikę hydroizolacji dachu niemożliwe było zastosowanie technologii balastowej. Dlatego wykonawca inwestycji – spółka Selena ESG – po przeprowadzonym audycie stanu technicznego i konstrukcji dachu oraz budynku zaproponował rozwiązanie nieinwazyjne dla warstwy izolacyjnej. – Instalacja fotowoltaiczna o mocy 49,98 kWp została zamontowana technologią bezbalastową. Dzięki zastosowaniu metody termozgrzewalnej CWL możliwe było zamontowanie instalacji bez dodatkowego obciążania budynku i naruszenia istniejącego poszycia – wyjaśnia Jarosław Szalpuk, dyrektor sprzedaży i ofertowania z Seleny ESG. – Na dachu o powierzchni około 1000 m² zamontowano 147 paneli fotowoltaicznych, które zajęły łącznie około 700 m².
Wybór wykonawcy nastąpił w połowie roku 2021, a graniczną datą wyznaczoną przez inwestora na realizację przedsięwzięcia był 31.12.2021 r. Pomimo presji czasu oraz przy dużym uzależnieniu od warunków pogodowych inwestycję zakończono terminowo. Instalacja została wykonana w listopadzie 2021 r., a oddana do użytkowania 30.12.2021 r. Całość inwestycji była finansowana ze środków własnych.
Etap użytkowy
Od 1.01.2022 roku panele fotowoltaiczne na biurowcu Pro Concept produkują energię własną dla inwestora oraz najemców. Instalacja o mocy 49,98 kWp zaspokaja około 30% całego zapotrzebowania na energię elektryczną, jaką średniomiesięcznie generuje w pełni funkcjonujący biurowiec. – Pierwsze miesiące od uruchomiania instalacji pokazały, że działa ona bardzo dobrze i aktualnie jesteśmy w trendzie wzrostowym wynikającym z sezonowości efektywności działania paneli fotowoltaicznych. Ostatni odczyt majowy z produkcji wyniósł 7,7 MWh – relacjonuje Jacek Cząstkiewicz, pełnomocnik zarządu Pro Concept Sp. z o.o.– Dla nas to rekordowy odczyt w kontekście jednego miesiąca – ocenia.
Pierwsze 5 miesięcy pracy paneli fotowoltaicznych na biurowcu Pro Concept zamknięto wynikiem produkcyjnym na poziomie 19 MWh.

Polityka klimatyczno-energetyczna z ludzką twarzą jest możliwa - konferencja

Farma fotowoltaiczna w Miłkowicach – pierwszy projekt OZE z udziałem Amazon w Polsce – produkuje już energię słoneczną!

BCC: Energetyka, podsumowanie roku
Kalendarium
Więcej ważnych informacji
Jedynka Newserii

Jedynka Newserii

Prawo

Kwestie bezpieczeństwa priorytetem UE. Polska prezydencja ma w tym swój udział
– Polska prezydencja skierowała oczy Europy na obronność – przekonuje Magdalena Sobkowiak-Czarnecka z KPRM. Większość europejskich państw jest zgodna, że najważniejszą kwestią jest obecnie finansowanie bezpieczeństwa i obronności. Jednym z priorytetów białej księgi w sprawie obronności europejskiej będzie Tarcza Wschód, która obejmuje umocnienia wzdłuż wschodniej i północnej granicy Polski.
Problemy społeczne
Duża zmiana w organizacji pracy w firmach. Elastyczność wśród najważniejszych oczekiwań pracowników

Dotychczasowe modele organizacji pracy w firmach nie zawsze odpowiadają na wyzwania przyszłości. Ostatnie lata zmieniły zasady gry na rynku pracy i teraz elastyczność liczy się na nim bardziej niż kiedykolwiek wcześniej. Elastyczny model pracy staje się jednym z bardziej oczekiwanych benefitów, a dla firm jest to sposób na przyciągnięcie talentów. Kolejnym jest wykorzystanie innowacyjnych narzędzi technologicznych. To jednak wymaga zarówno od pracowników, jak i od pracodawców zaangażowania w ciągłe podnoszenie kompetencji.
Motoryzacja
Pożary pojazdów elektrycznych są rzadsze niż spalinowych. W powszechnym przekonaniu jest odwrotnie, bo brakuje edukacji

Trzydzieści pożarów aut elektrycznych i niemal 9,5 tys. pożarów aut spalinowych – to statystyki za ubiegły rok. Jak podkreślają eksperci, statystycznie pojazdy elektryczne płoną rzadziej niż spalinowe. W przeliczeniu na tysiąc zarejestrowanych pojazdów wskaźnik pożarów w przypadku elektryków wynosi 0,372, a w przypadku aut spalinowych 0,424. Specjaliści są zgodni co do tego, że w powszechnym obiegu brakuje rzetelnej wiedzy na temat samochodów elektrycznych i ich bezpieczeństwa pożarowego.
Partner serwisu
Szkolenia

Akademia Newserii
Akademia Newserii to projekt, w ramach którego najlepsi polscy dziennikarze biznesowi, giełdowi oraz lifestylowi, a także szkoleniowcy z wieloletnim doświadczeniem dzielą się swoją wiedzą nt. pracy z mediami.
